Copilotが役に立たないと感じる理由と対処

Copilotが役に立たないと感じる理由と対処

「Microsoft 365 Copilotが役に立たない」——導入して数週間で、この感想を持つ担当者は少なくありません。

結論から言うと、この一言の中には性質のまったく違う3つの原因が混ざっています。切り分けないまま評価すると、直せる問題まで「使えないもの」として捨ててしまいます。

株式会社Fyveは中小企業のAI業務効率化を受託で支援しています。この記事では「役に立たない」と感じる原因を3つに分類し、直せるものと直らないものの線をはっきりさせます。

「役に立たない」に混ざっている3つの原因

まず全体像を示します。役に立たないという感想の裏側には、次の3つが同居しています。

  • 原因A:期待値のズレ——万能のAIだと思って渡していた(考え方の問題・直せる)
  • 原因B:使い方の問題——指示が曖昧、呼び出す場所が悪い、参照先が空(運用の問題・直せる)
  • 原因C:構造上できないこと——判断や責任を伴う仕事、現物確認が要る仕事(製品の限界・直らない)

このうちAとBは自分たちで直せます。Cは直りません。問題はBとCを混同することです。直せる問題を「構造上の限界」だと解釈すると、そこで改善が止まります。逆にCの領域を「使い方が悪いだけ」と考え続けると、いつまでも成果の出ない試行を繰り返すことになります。

私が介護事業者や建設会社でAI活用を支援してきた経験でも、「AIが使えない」という声の内訳を分解すると、実際に製品の限界に当たっているのは一部です。多くは指示の出し方と、呼び出す場所の設計で変わります。

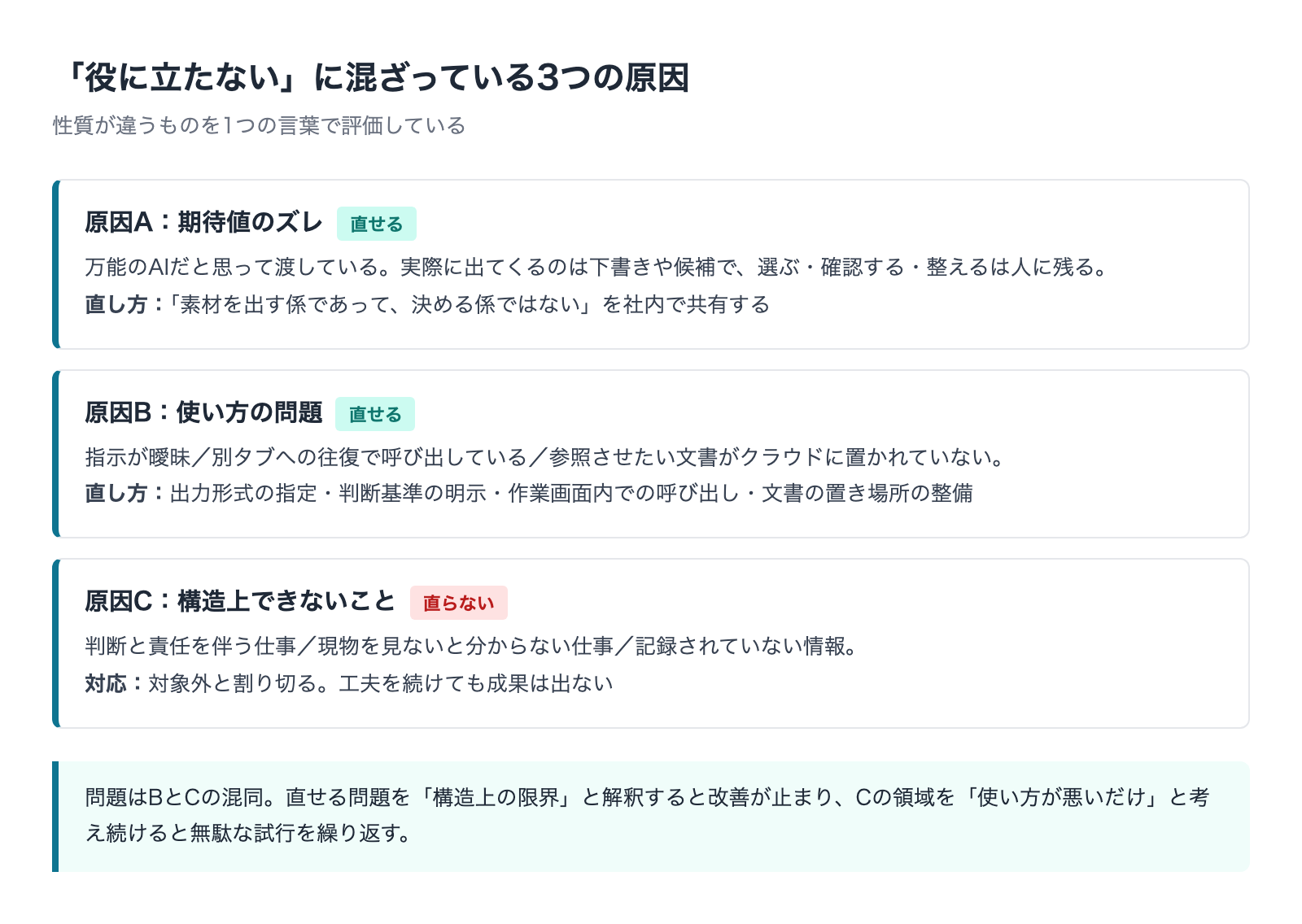

Copilotが役に立たないと感じる原因を期待値・使い方・構造の3つに分類した図

原因A:期待値のズレ——万能のAIだと思っている

最初に確認したいのが、そもそも何を期待していたのかという点です。導入時の説明が「業務が自動化されます」というトーンだった場合、受け取る側は完全な代行を想像します。

「指示すれば全部やってくれる」という誤解

実際には、AIが出すのは下書きや候補です。そこから採用するものを選び、事実関係を確認し、最終的な形に整えるのは人の仕事として残ります。この工程が残ることを知らずに使うと、「結局自分で直すなら意味がない」という感想になります。

ここは期待値の設定で大きく変わります。「ゼロから書く時間が消える」と捉えれば効果は明確ですが、「確認まで含めて誰も触らなくなる」と期待していると、必ず落胆します。成果の測り方を「作業がなくなったか」ではなく「着手までの時間が縮んだか」に変えるだけで、評価は変わります。

「素材を出す係」であって「決める係」ではない

役割で言い直すと、AIは素材を出す係です。決める係ではありません。この区別を社内で共有しておくと、無理な使い方が減ります。

  • 素材を出す:議事録の下書き、過去資料の要約、メール文案の複数パターン、資料の骨子
  • 決める:どの案を採用するか、金額や納期をどうするか、社外に出してよいか

導入時にこの表を配るだけで、期待値のズレはかなり減らせます。逆にここを曖昧にしたまま「使ってみてください」と配ると、決める部分まで任せようとして失敗し、その体験が「役に立たない」という評価として残ります。

原因B:使い方の問題——これは直せる

次が運用の問題です。ここが一番改善余地が大きい領域で、同じライセンスのまま結果が変わります。

指示が曖昧すぎる

最も多いのが指示の粒度です。「この会議の議事録を作って」という頼み方では、何を残して何を捨てるかがAI側で決まらず、当たり障りのない要約が返ってきます。

改善の方向ははっきりしていて、出力の形を先に指定することです。「決定事項・保留事項・担当者と期限の3項目に分けて、それぞれ箇条書きで」と指定すれば、返ってくるものは変わります。

もう1つ効くのが、判断基準を渡すことです。「金額に関わる話は必ず残す」「雑談は落とす」といった基準を添えると、選別の精度が上がります。指示文が長くなることを嫌う人が多いのですが、毎回同じ指示を使い回す前提なら、最初に作り込む価値があります。

曖昧な指示と、そうでない指示の具体例

抽象的に「具体的に書きましょう」と言われても手が動かないので、業務別に対比で挙げます。違いは長さではなく、出力の形と判断基準が入っているかどうかです。

  • 議事録/✗「この会議の議事録を作って」→ ✓「決定事項・保留事項・担当者と期限の3項目に分けて箇条書きに。金額に関わる発言は必ず残し、雑談は落として」
  • 過去資料の参照/✗「去年の似た案件を教えて」→ ✓「昨年度の提案書のうち、保守費用の記載があるものを3件挙げて、それぞれの月額の考え方を1行でまとめて」
  • メール返信/✗「返信を書いて」→ ✓「先方の質問3点にそれぞれ答える形で300字程度。納期は確約せず、社内確認のうえ改めて連絡する旨を入れて」
  • 資料の骨子/✗「提案書を作って」→ ✓「見出しだけを7つ、それぞれ1行の説明つきで。相手は初めて話す相手で、専門用語は使わない前提で」

右側に共通しているのは、出力の形(項目・分量・粒度)取捨選択の基準(何を残し、何を落とすか)の2つが書かれていることです。この2つが入っていれば、文章が多少ぶっきらぼうでも結果は変わります。

指示を各自に考えさせない

運用面でもう1つ効くのが、指示文を1つ作って配ることです。「うまく書けば結果が変わります」と伝えて各自に任せると、書ける人と書けない人に分かれ、書けない人が先に離脱します。

対象業務を1つ決めたら、その業務用の指示文をコピーして使える形で用意してください。手元に貼り付けるだけで済む状態になっていれば、慣れていない人でも同じ結果に届きます。個人の工夫に頼る設計にすると、定着は担当者の器用さ次第になります。

呼び出す場所が悪い

法人向け有料版の価値の1つは、Officeアプリの画面の中から直接呼び出せることです。ところが実際には、ブラウザで別タブを開いて、そこに文章を貼り付け、結果をコピーして戻す、という使い方をしている人が少なくありません。

この往復が挟まると、作業を止めてツールに移る負荷が発生します。忙しい現場ではその負荷が続かず、次第に使われなくなります。作業画面の中で完結する動線になっているかどうかを、一度確認してみてください。

参照させたい情報が置かれていない

3つめが参照先の問題です。有料版のもう1つの価値は社内データの横断参照ですが、これは参照される側の状態に左右されます。文書が個人PCや個人フォルダにしか無ければ、参照できる材料が存在しません。

「社内のことを聞いても知らないと言われる」という現象は、多くの場合ここが原因です。製品の性能ではなく、材料が置かれていないだけです。クラウド側に主要な文書が移っているかどうかを先に確認してください。

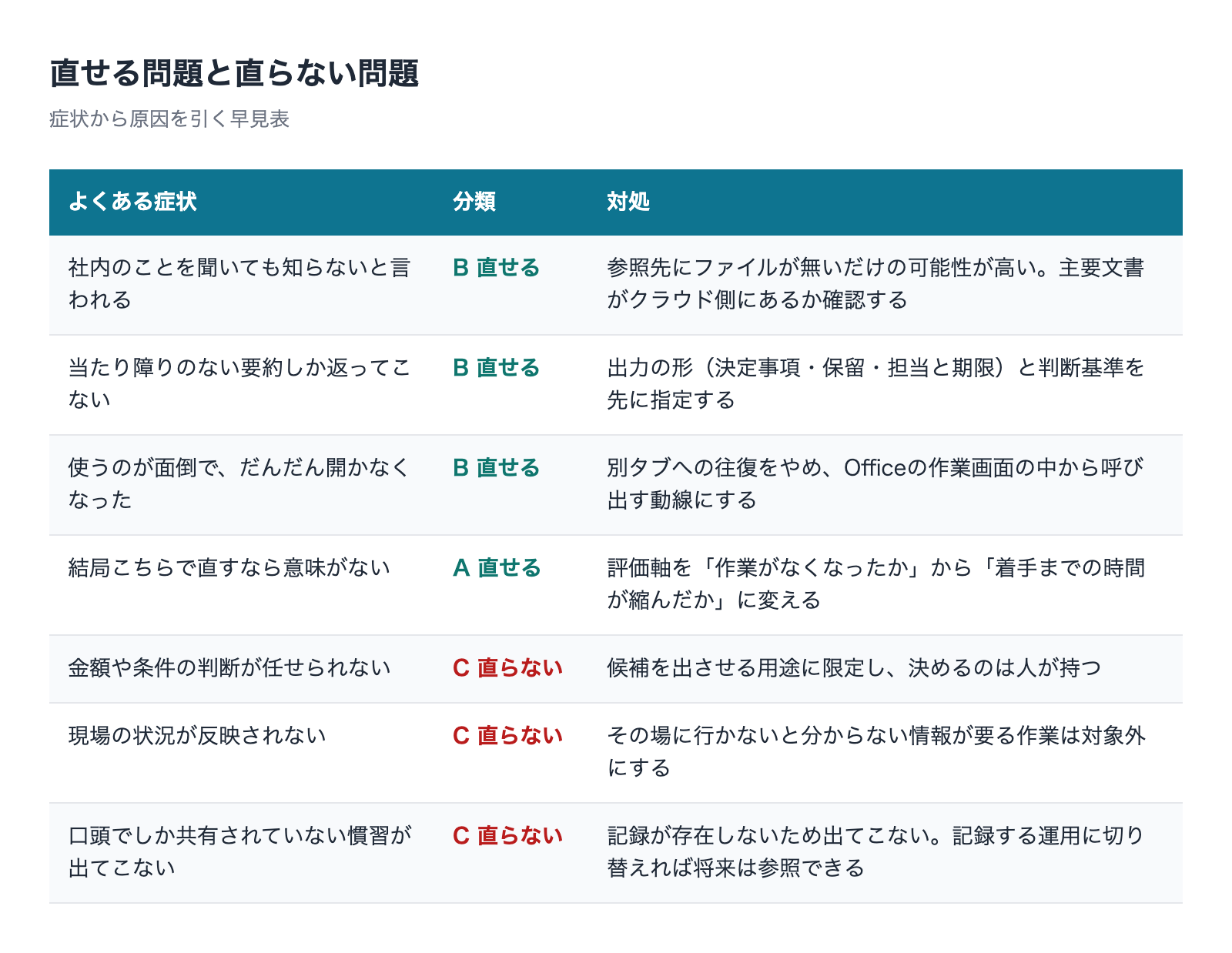

直せる問題と直らない問題の対応表

原因C:構造上できないこと——これは直らない

ここからは、使い方を変えても結果が変わらない領域です。あらかじめ諦めておくほうが、全体の評価は安定します。

判断と責任を伴う仕事

見積金額を決める、値引きの可否を判断する、人事評価を確定する、契約条件を承諾する——このあたりは任せられません。技術的に文章が出てくるかどうかではなく、結果に責任を負う主体が人でなければならないという理由です。

候補を出させて比較材料にするところまでは有効です。ただし最後に決めるのは人という前提を外すと、確認作業が増えて逆に時間がかかります。

リアルタイム性や現物確認が要る仕事

現場の状況を見て判断する仕事も対象外です。建設現場の進捗確認、介護現場での利用者の状態把握、店舗での在庫の目視確認など、その場に行かないと分からない情報が必要な作業は代わりになりません。

この領域で「使えない」と評価するのは、そもそも対象外の作業をぶつけているということです。分類しておけば無駄な試行を減らせます。

社内にも社外の公開情報にも存在しない情報

もう1つが、情報そのものが存在しないケースです。口頭でしか共有されていない慣習、担当者の頭の中にしかない判断基準、記録されていない過去の経緯。これらは参照先に存在しないので、いくら聞き方を工夫しても出てきません。

ここは長期的には改善できる領域でもあります。記録する運用に切り替えれば、来年には参照できる材料になります。ただし今日の評価としては「できない」に分類しておくのが正確です。

BとCを混同すると「使えない」で終わる

ここまでを踏まえると、評価が止まる典型的なパターンが見えてきます。

「社内のことを聞いても答えられない」という体験をしたとき、これをCだと解釈すると「この製品は社内業務に使えない」という結論になります。しかし実際にはBの可能性が高く、参照先にファイルが置かれていないだけかもしれません。1つの体験で製品全体を評価すると、この取り違えが起きます。

逆方向の取り違えもあります。判断を任せて失敗したのに「指示の書き方が悪かったのだろう」と考え、プロンプトの改良を延々と続けるケースです。こちらはCの領域なので、どれだけ工夫しても成果は出ません。

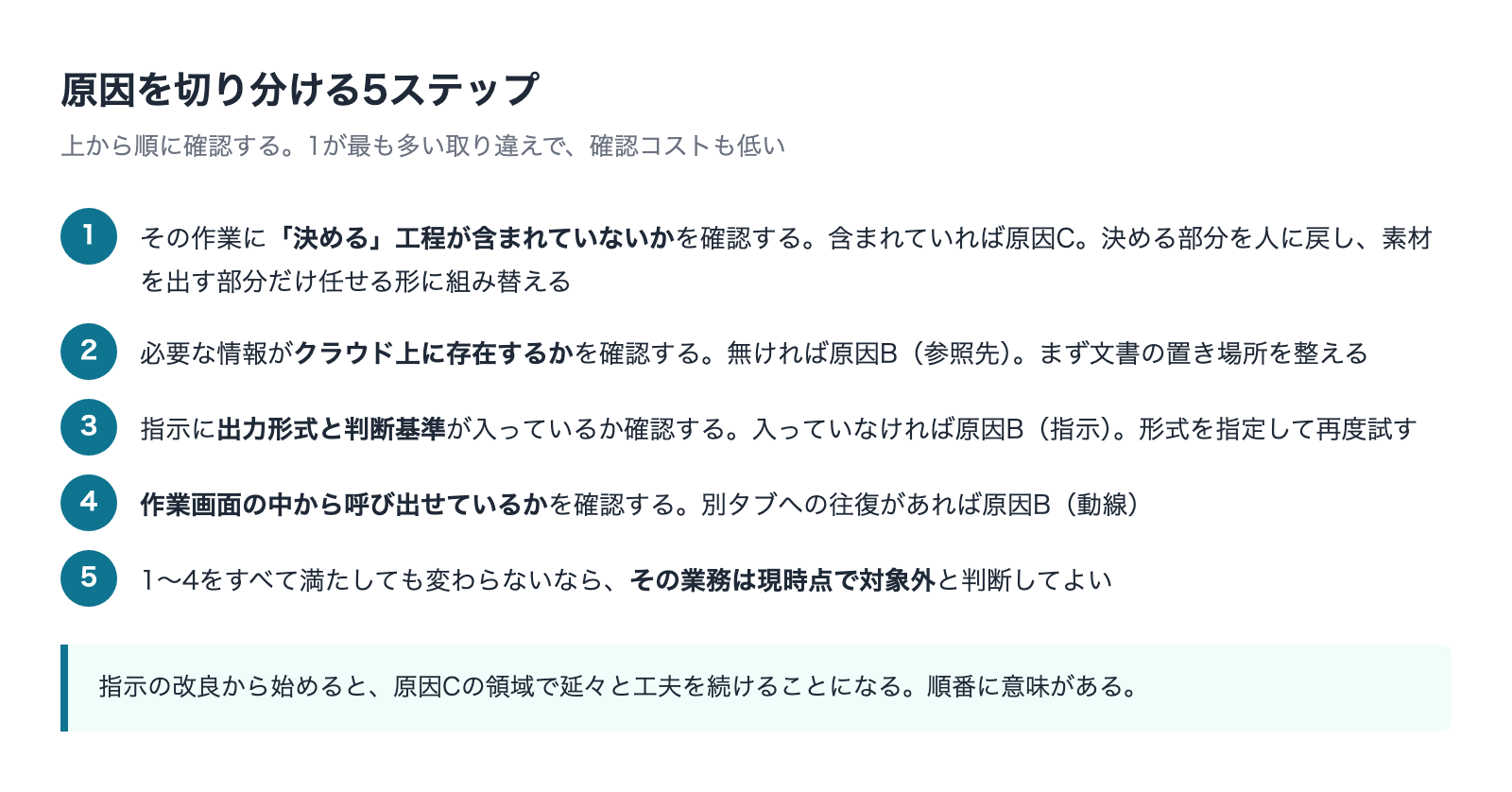

うまくいかない体験を原因A・B・Cに切り分ける手順のフロー

自社のケースがどれかを切り分ける手順

うまくいかない体験があったとき、次の順で確認すると原因が特定できます。

  1. その作業に「決める」工程が含まれていないかを確認する。含まれていればCの領域。決める部分を人に戻し、素材を出す部分だけ任せる形に組み替える
  2. 必要な情報がクラウド上に存在するかを確認する。存在しなければBの参照先の問題。まず文書の置き場所を整える
  3. 指示に出力形式と判断基準が入っているかを確認する。入っていなければBの指示の問題。形式を指定して再度試す
  4. 作業画面の中から呼び出せているかを確認する。別タブへの往復が発生していればBの動線の問題
  5. 1〜4をすべて満たしても結果が変わらないなら、その業務は現時点で対象外と判断してよい

この順番には理由があります。1が一番よくある取り違えで、しかも確認コストが低いためです。逆に指示の改良から始めると、Cの領域で延々と工夫を続けることになります。

切り分けは1人でやらないほうがよい

実務上の注意として、この切り分けは使っている本人だけで進めると精度が落ちます。うまくいかなかった体験を持っている本人は、その体験を「製品の限界」として記憶していることが多いためです。

おすすめは、うまくいかなかった具体例を3つ書き出してもらい、第三者が上の1〜4の順で当てはめるやり方です。書き出す時点で「何を頼んだのか」が言語化されるため、それだけで指示の粒度の問題が見つかることもあります。

私が支援に入る場面でも、最初にやるのはこの書き出しです。「AIが使えない」という漠然とした評価は、具体例を3つ並べた時点で、たいてい別々の原因に分かれます。

効く業務と効かない業務の線引き

切り分けの精度を上げるには、業務名で覚えるより作業の性質で見分けるほうが確実です。業務名は会社ごとに中身が違いますが、性質は共通しているためです。

成果が出やすい作業の性質

  • 材料がすでに文章の形で存在している(録音、メールのやりとり、既存の文書)
  • 正解が1つに決まらない(下書き、たたき台、複数案の提示)
  • 人が最後に目を通す前提になっている
  • 繰り返し発生し、出力の形式が決まっている

具体例で言えば、会議の録音からの議事録の下書き、長いメールのやりとりの経緯要約、過去の類似文書の探索、定型的な案内文の複数案づくり、資料の骨子出し、長文資料からの論点抽出などがここに入ります。

成果が出にくい作業の性質

  • 数字の正確さがそのまま結果になる(金額の集計、請求額の確定)
  • 社外の最新事実の確認が要る(制度の変更、相手先の現況)
  • 現物を見ないと分からない(現場の進捗、在庫、設備の状態)
  • 結果に責任を負う判断が含まれる(値引きの可否、評価の確定、承諾)
  • 材料がどこにも記録されていない(口頭だけの慣習、担当者の頭の中の基準)

このうち上の3つは、確認の手間が本体の作業時間を上回りやすい領域です。「出てはくるが、合っているか確かめるほうが時間がかかる」という状態になったら、その作業は対象から外してください。

迷ったときの1問

線引きに迷ったら、次の1問で判定できます。「その成果物を、人が読んで直す前提があるか」——あるなら任せられる作業です。

直さずにそのまま出す前提の成果物、たとえば確定した金額や社外への回答そのものを想定しているなら、それは任せる対象ではありません。間違いが混ざる可能性を許容できるかどうかが、そのまま線になります。

この見方をしておくと、新しい業務に広げるときの判断も速くなります。任せられるかどうかを毎回試して確かめる必要がなくなるためです。

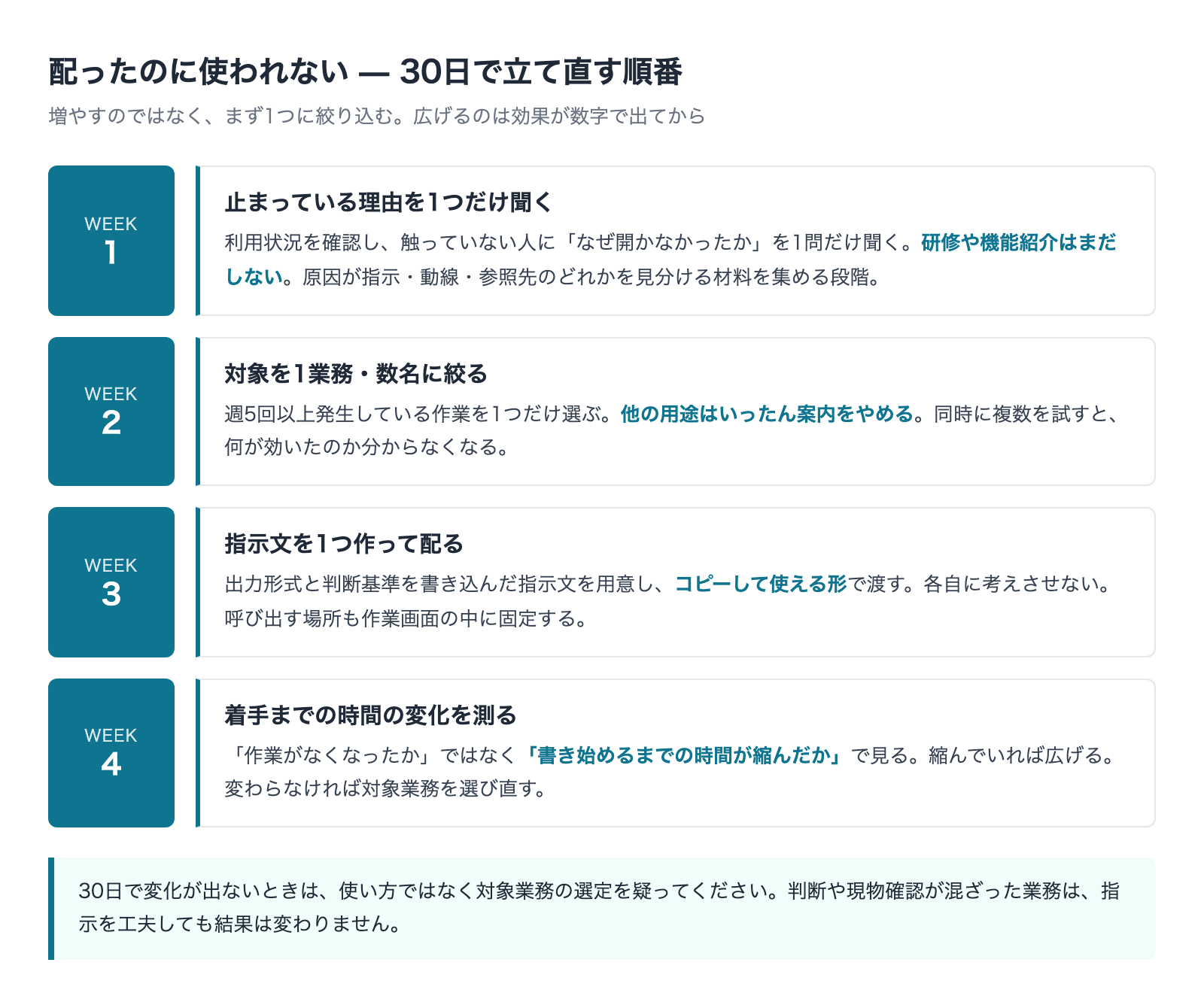

配ったのに使われない状態から30日で立て直す4週間の手順

「配ったのに使われない」状態からの立て直し

すでに配ってしまっていて、利用が止まっているという状態からの手順を書きます。ここでやりがちなのが、研修を追加する・使い方の資料を配る・機能紹介の説明会を開くという動きですが、これは効きません。使われない原因は情報不足ではなく、使う場面が決まっていないことだからです。

週1:止まっている理由を1つだけ聞く

まず利用状況を確認し、触っていない人に「なぜ開かなかったか」を1問だけ聞きます。長いアンケートにしないでください。回答率が落ちるうえ、原因の切り分けには1つの理由で足ります。

返ってくる答えは、だいたい「開くのを忘れる」「何に使えばいいか分からない」「聞いても社内のことを知らないと言われる」の3種類に集まります。それぞれ動線・対象業務・参照先の問題に対応しており、この時点で次に手を入れる場所が決まります。

週2:対象を1業務・数名に絞る

次に、週5回以上発生している作業を1つだけ選びます。同時に、それ以外の用途の案内はいったん止めてください。

複数の用途を同時に案内すると、効いたのか効かなかったのかが判別できなくなります。広げるのは効果が出てからで、立て直しの局面では絞るのが先です。全社に配ったライセンスをすぐ減らす必要はありませんが、注意を向ける先は1つにします。

週3:指示文を1つ作って配る

選んだ業務用の指示文を用意し、コピーして使える形で渡します。出力の形と判断基準を書き込んでおくこと、そして呼び出す場所を作業画面の中に固定することの2点を押さえてください。

ここで「各自やりやすい方法で」と伝えると、原因Bの指示の問題と動線の問題が両方そのまま残ります。やり方を1つに決めて配るほうが、この段階では結果が出ます。

週4:着手までの時間の変化を測る

1か月後に見るのは「作業がなくなったか」ではなく、「書き始めるまでの時間が縮んだか」です。ゼロから考え始める時間が消えていれば効果は出ています。

縮んでいれば同じやり方で隣の業務に広げます。変わっていなければ、指示や動線ではなく対象業務の選定そのものを疑ってください。判断や現物確認が混ざった業務を選んでいた場合、指示をいくら工夫しても数字は動きません。

立て直しを見る人を1人決める

この4週間を回すには、進み具合を見る人が要ります。専任である必要はなく、兼任で構いません。ただし「誰かが見ている」ではなく、名前で決まっていることが条件です。

配って終わりになる会社と定着する会社の差は、この1点にあることが多いというのが、支援に入っていての印象です。決める人がいないと、週1で聞く・1つに絞る・指示文を配るという動きがどれも発生しません。

切り分けても改善しない場合の判断

上の手順を回しても効果が見えないなら、対象業務の選び直しか、契約規模の見直しを検討する段階です。

現実的なのは、全社に配ったライセンスを、効いている業務の担当者に絞るやり方です。使われていない分を止めれば費用は下がり、効いている部分は残ります。「全社導入したが失敗した」と全部を止めてしまうと、成果が出ていた部分まで消えます。

なお、そもそも自社に必要な製品なのかを構造から検討したい場合は、こちらの記事で整理しています。

Microsoft 365 Copilotはいらない?判断基準
CopilotMicrosoft 365 Copilotはいらない?判断基準

契約規模を見直すにあたって、そもそも自社の状態が導入に向いているのかを点検し直したい場合は、4軸12項目の導入判定チェックリストで判定できます。

また、無料版と有料版のどちらで足りるのかを迷っている段階であれば、差分を3層に分けて整理したこちらが参考になります。

Copilot無料版と有料版の違い|3層で整理
CopilotCopilot無料版と有料版の違い|3層で整理

よくある質問

導入して1か月です。結論を出すのは早いですか

早いかどうかではなく、結論を出せる状態で1か月を過ごしたかが問題です。対象業務を1つに絞り、指示文を配り、呼び出す場所を決めた1か月なら、判断材料は揃っています。

逆に、配っただけで1か月が過ぎたのであれば、それは製品の評価期間ではありません。この記事の立て直しの手順を1周してから判断してください。

「社内のことを聞いても知らない」と言われます

ほとんどの場合、原因Bの参照先の問題です。参照させたい文書がクラウド側に置かれていないと、材料が存在しない状態で答えることになります。

確認の順番としては、まずその文書が個人PCやローカルフォルダにしか無いのではないかを見てください。次に、その文書を開く権限がその利用者にあるかを確認します。この2つで解消することが多い症状です。

指示の書き方を工夫すれば、どんな作業も解決しますか

しません。原因Cに分類される作業は、指示をどれだけ工夫しても結果が変わりません。判断や責任を伴う仕事、現物確認が要る仕事、記録されていない情報がその領域です。

工夫を続ける前に、その作業に「決める」工程が混ざっていないかを先に確認してください。この確認を飛ばすと、成果の出ない試行が延々と続きます。

使う人によって結果が違うのはなぜですか

指示の書き方と、扱っている業務の性質の2つで差が出ます。個人の器用さに依存する状態になっているなら、それは設計の問題です。

指示文を1つ作って全員に配れば、この差はかなり縮みます。「うまい人のやり方を共有してください」と呼びかけるより、うまくいっている指示文をそのまま配るほうが早く揃います。

研修を実施すれば定着しますか

機能を紹介する研修だけでは定着しにくいというのが実情です。使われない原因は情報不足ではなく、使う場面が決まっていないことだからです。

研修をやるなら、機能の一覧ではなく自社の1つの業務を、その場で最後までやってみる形にしてください。終わったときに「明日からこの作業でこれを使う」が決まっている状態が目的です。

一部の人しか使っていません。ライセンスを減らすべきですか

全部を止めるのではなく、効いている業務の担当者に絞るのが現実的です。使われていない分を止めれば費用は下がり、成果が出ている部分は残ります。

「全社導入したが失敗した」と一括で解約すると、効いていた部分まで一緒に消えます。誰がどの業務で使っているかを確認してから減らしてください。

まとめ

  • 「役に立たない」には期待値のズレ・使い方の問題・構造上の限界の3つが混ざっている
  • AIは素材を出す係であって、決める係ではない。この共有だけで期待値のズレは減る
  • 使い方の問題は直せる。出力形式の指定・判断基準の明示・呼び出す場所・参照先の整備の4点
  • 判断と責任を伴う仕事、現物確認が要る仕事、記録されていない情報は構造上できない
  • 直せる問題を構造上の限界だと解釈すると、そこで改善が止まる
  • 切り分けは「決める工程が入っていないか」から確認するのが最短
  • 線引きに迷ったら「その成果物を人が読んで直す前提があるか」の1問で判定する
  • 配ったのに使われないときは、研修を足さず1業務に絞る→指示文を配る→時間の変化を測るの順で立て直す
  • 指示は各自に考えさせず、コピーして使える形で1つ配る
  • 改善しないなら全部止めず、効いている業務にライセンスを絞る

仕様や提供範囲は変更されます。判断の前には必ず最新の公式情報で確認してください。
